历时5年,合龙!世界之最!

发布者:静虚散人 2023-6-12 09:33

6月11日8时,广东交通集团发布消息,世界最长最宽钢壳混凝土沉管隧道——深中通道海底隧道最终接头顺利推出,贯通测量结果表明,实现了与东侧E24管节精准对接。距离2018年4月海底隧道沉管钢壳试验段开工,整整5年后,这座“海底长城”终于合龙,深圳和中山两市在伶仃洋海底实现“牵手”。

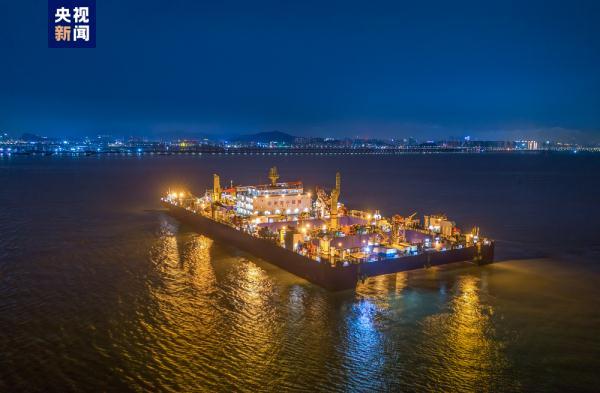

△深中通道沉管隧道最终接头正进行水下对接

深中通道是国家高速公路网G2518跨珠江口的重要组成部分,也是粤港澳大湾区核心交通枢纽工程,全长24公里,集“桥、岛、隧、水下互通”于一体。其中,海底隧道长约6.8公里,包含沉管段约5公里,由32个管节及1个最终接头组成。此前,深中通道海底隧道已由东西两侧往中间依次沉放对接了31个管节。6月8日开始最后一个管节(E23)及最终接头的整体浮运安装,至今日完成最终接头推出对接,共用时近70个小时,一举实现关键控制性工程突破,为深中通道冲刺2024年通车目标迈出重要一步。

“深中通道海底隧道顺利合龙,为打造环珠江口100公里‘黄金内湾’提速。当前,广东交通集团正协同各方,全力以赴推进深中通道建设,为进一步提高粤港澳大湾区的‘硬联通’和‘软联通’水平,为新征程上广东推进中国式现代化建设贡献交通力量。”广东交通集团党委书记、董事长邓小华表示。

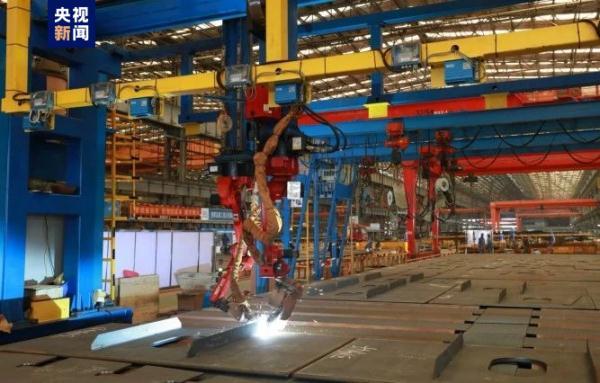

△国内首条大型钢结构“智能制造四线一系统”

深中通道海底隧道长约6.8公里,总用钢量约32万吨,是国家体育场“鸟巢”用钢量的3倍。其中钢壳混凝土沉管隧道长约5公里,分为32个管节(26个标准管节、6个非标管节)和1个最终接头,标准管节长165米、宽46米、高10.6米,立起来就是一幢55层的大楼。据了解,平均每节沉管的用钢量约1万吨,焊缝长度超过270公里,最厚的钢板达到40毫米。按照施工计划,必须要达到每月出厂一节钢壳的速度,才能满足项目建设需要。为此,深中通道打造了国内首条大型钢结构“智能制造四线一系统”,并分别在广船国际和黄埔文冲船厂进行应用。“我们在国内首次实现了大型钢结构块体智能焊接及智能喷涂,极大提高了焊接的质量和速度。”深中通道管理中心总工办主任刘健说。

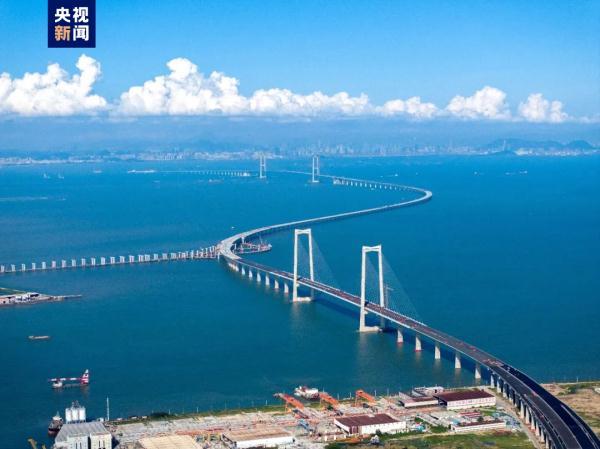

△深中通道全线航拍

目前,海底隧道实现合龙,将开展最终接头后焊段施工等,力争11月实现隧道贯通;桥梁工程已经合龙,人工岛工程按计划推进,路面、机电、房建交安和管内工程已经全面展开,正向2024年项目建成通车奋力冲刺。

转自:央视新闻客户端
