世界最高水头抽水蓄能电站建设正酣

发布者:海月升时 2024-5-9 13:13

  芳菲四月,浙东地区青山绵延春意盎然,从浙江天台县城向东约30公里,群山深处机械轰鸣、铁臂挥舞,一片繁忙景象。

▲天台抽水蓄能电站效果图 资料图片

  正值三峡集团浙江天台抽水蓄能电站项目主体工程施工高峰期,施工现场2000多名建设者咬定项目建设工期全力推进工程建设,用实干迎接劳动者自己的节日。

  抽水蓄能电站被称为电网的“充电宝”和“调节器”,主要由上、下两个水库,输水系统、地下厂房、地面开关站等部分组成,建成后电站上、下水库的水经输水通道,通过布置在地下厂房的可逆式水轮发电机组实现“抽水储能”“放水发电”,从而提升电力系统的调节能力,是适应新能源快速发展,促进新能源消纳构建新型电力系统的重要举措。

  在天台抽水蓄能电站下水库施工现场,一车车从库盆和隧洞开挖出来的石料正运往大坝部位进行填筑、压实,在100多台各类工程机械密切配合下,横在两侧山体之间的大坝逐渐“长高”。

  “下水库大坝填筑进度关系到下一步面板混凝土浇筑和蓄水目标任务,是工程建设的关键节点之一,目前工人分3班倒、24小时不停歇作业,每天至少填筑1万立方米。”三峡集团所属三峡建工浙江天台抽水蓄能有限公司工程管理部工程师杜俊良介绍。

  天台抽水蓄能电站下水库大坝坝顶长达430米、坝高71米,总填筑量160万立方米,预计在今年6月底可以填筑到顶,12月底前完成面板浇筑,为下水库蓄水奠定基础。

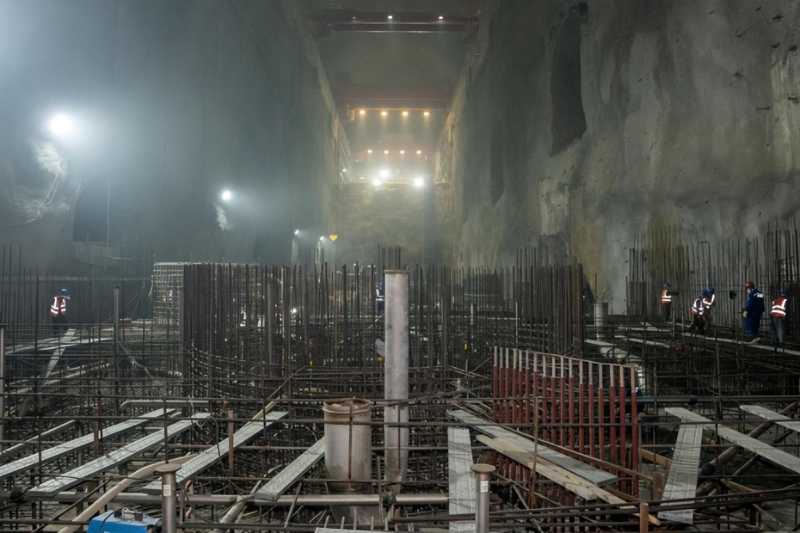

▲天台抽水蓄能电站1号机组蜗壳底板混凝土备仓现场 摄影:崔徐波

  沿着隧洞向山体里行进,就来到了巨大的地下厂房施工现场,厂房一侧工人们正进行1号机组蜗壳底板混凝土备仓和埋件安装,另一侧机电安装间里1号机组蜗壳也正加紧焊接。“预计5月能够实现蜗壳吊装,力争10月实现1号机组土建向机电交面。”三峡建工浙江天台抽水蓄能有限公司工程管理部工程师许智强说。

  天台抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目、浙江省“十四五”期间规划的重大建设项目,总装机容量170万千瓦,计划安装4台单机容量42.5万千瓦的可逆式水轮发电机组,单机容量为国内抽水蓄能电站最大;电站额定水头724米,为世界最高;单级引水斜井长度达到483米,为国内最长,刷新多项世界和国内工程纪录。

  自2022年5月主体工程开工以来,三峡建工浙江天台抽水蓄能有限公司联合设计、监理、施工等参建单位,聚焦超高水头、超大容量抽水蓄能电站在工程建设、机组制造等方面重点难点,积极推进技术创新和管理创新。2023年6月,天台抽水蓄能电站实现国内最长单级斜井的精准贯通,长达483米的1号引水下斜井导孔偏斜率仅为0.28‰,远远优于偏斜率不大于1%的国家行业规范,为长斜井施工积累了经验。

  “工程开工以来,我们始终锚定早投产、早见效、建精品、树标杆的总目标,聚焦工程重点难点,先后克服疫情、冰雪、台风等一系列不利因素影响,确保工程顺利推进。”三峡建工浙江天台抽水蓄能有限公司副总经理景茂贵说,“目前正处于工程主体施工最高峰,2000多名建设者正全力以赴推进工程建设,力争在2025年底实现首台机组投产发电目标,用实际行动助推抽水蓄能产业和地方经济高质量发展。”

  本文作者:崔徐波

大家都在看
