世界最高悬索桥索塔 在靖江马洲岛开建

发布者:隔壁老胡 2023-3-13 04:48

扬子晚报网2月24日讯 (通讯员 张园 秦玥 朱其 李彬 记者 王国柱)张靖皋长江大桥是国家发改委明确的“十四五”期间重点推动的过江通道项目,目前,大桥北主塔工程正在有序推进,预计5月份钻孔桩施工结束。

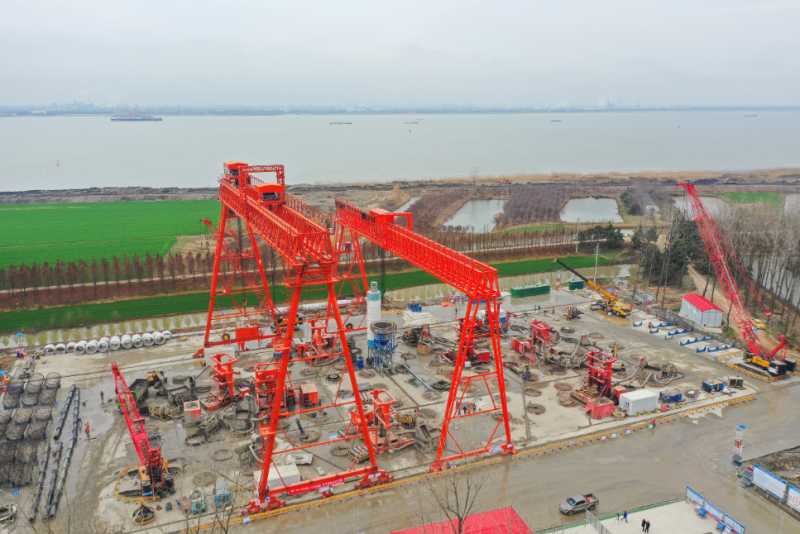

施工现场

据了解,张靖皋长江大桥是目前在建的世界最大跨度桥梁,大桥连通张家港、靖江、如皋三市,跨江段全长约7.9公里,设南、北两座航道桥及南中北三段引桥,大桥采用双向八车道,设计时速100公里每小时。正在建设的大桥南航道桥北主塔高350米,相当于125层楼的高度,塔柱外轮廓采用矩形带凹槽结构型式,钢塔内设4根直径3.6米钢管约束混凝土柱,塔柱单个节段最高13.5米、最重718吨,节段间采用栓焊结合形式连接。

“张靖皋长江大桥南航道桥北主塔承台下设 97根钻孔桩,钻孔桩直径2.8米,采用行列式+梅花式混合布置, 最长桩桩长为 103m。我们从今年元旦施工第一根桩开始,截至目前已完成26根,预计在五一前后完成所有的钻孔桩施工。”张靖皋长江大桥ZJG-A2标项目生产副经理郁文介绍,作为一座世界级桥梁,张靖皋长江大桥对于精度控制有极其严苛的要求,350米垂直高度允许偏差仅仅在88毫米以内,相当于只有一个拳头的距离。主塔制作由30个节段组成,这就要求每个节段垂直度偏差需控制在2毫米以内,相当于4层楼的高度允许偏差值只有米粒大小。

效果图,红圈内为位于马洲岛上的主塔

针对钢塔制造面临的超大径钢管制作与定位精度控制、特厚承压板焊接变形控制、多闭合环结构钢塔组焊精度控制、超高超重钢塔预拼精度控制等重难点问题,建设团队将秉持“工点工厂化、建造智能化、施工标准化、产品数字化、管理信息化”的建设理念,充分发挥主观能动性和创造性,狠抓品质履约。

作为一座“科技之桥、创新之桥”,张靖皋长江大桥使“中国桥”首次突破2000米跨径大关,在新结构、新工艺上不断突破,填补多项国内外技术空白。其中,大桥南航道桥北主塔首创钢箱-钢管混凝土约束组合体系,其截面设计为多室异形结构,现场工程用钢量约为3.4万吨,建设完成后,这个350米高的主塔也将成为世界第一高悬索桥索塔。

根据工期安排,北主塔首节塔段预计于今年11月底发运,全部节段加工预计2024年底完工,钢塔建设计划2025年底完工。项目建设对落实长三角区域一体化发展和长江经济带发展国家战略,优化长江干线过江通道布局,完善区域路网布局,促进跨江融合发展,建设高水平扬子江城市群等具有重要意义。大桥建成后将进一步拉近苏州、南通、泰州三市的时空距离,推动长三角区域一体化发展。

校对 李海慧
